[유의점 시리즈] 【029 예측 생산 : 생산 계획】 각 공정의 납기를 감안하지 않은 조립 일정 계획을 전개하지 마라

[029 예측 생산 : 생산 계획] 각 공정의 납기를 감안하지 않은 조립 일정 계획을 전개하지 마라

계획 작성에는 Forward와 Backward 전개의 2종류가 있다. 조립일정에 필요한 물건을 다 모으려면 조립 날로부터 Backward로 전개하여 공정별 부품별의 납기일을 지정하는 것이 필요하다.


목적 : 납기
키워드 : 부품구성표, Backward

조립작업의 실시에는 이기적인 계획을 세워서는 안 된다

조립작업 시에 부품을 가공하거나 조달하는 기간이 걸리지 않는다면, 제품의 소요량 등의 계산으로 끝나지만, 실제로는 부품을 가공하려면 몇가지 공정을 거치기 때문에, 그 공정별로 납기를 지정할 필요가 있다. 마찬가지로 가공 공정을 분담하고 있는 협력 업체에도 납기를 올바르게 지정할 필요가 있다.

각 공정의 작업을 고려한 납기 설정이 필요

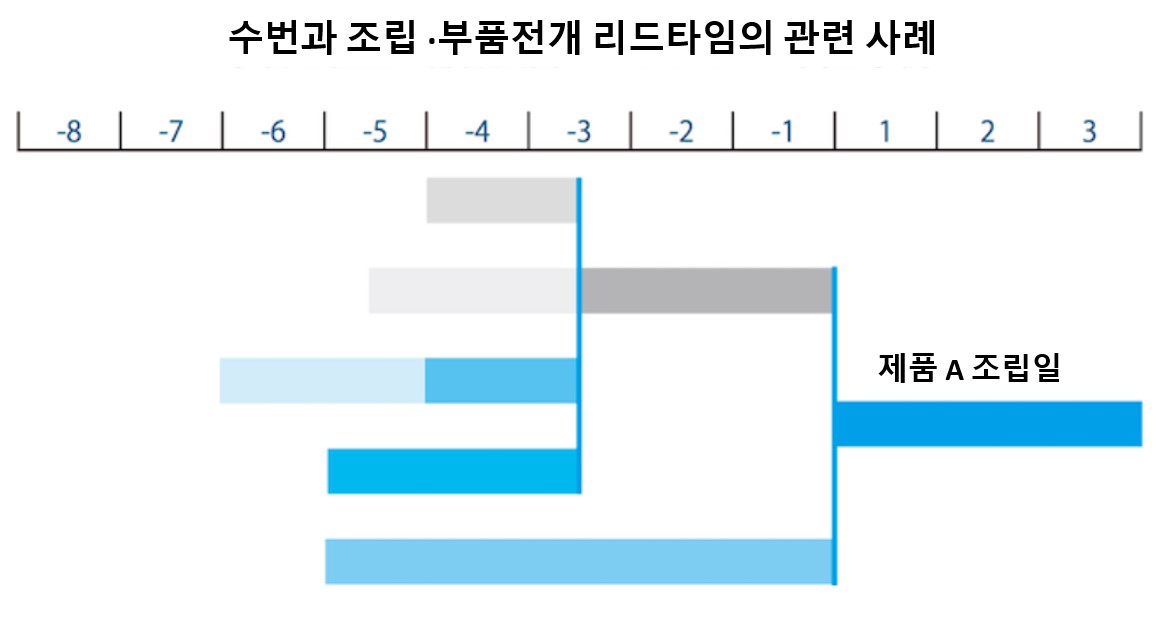

조립계획일정에 필요한 부품을 제대로 모으기 위해서는, 조립일부터 Backward로 전개하여 각 가공공정의 리드 타임 만큼이 앞선  납기일정을 공정별로 설정할 필요가 있다.
여기에는 제품의 부품구성표에 각 조립, 각 부품의 가공 공정을 추가하고, 각 공정의 리드 타임과 가공 시간, 사용 설비, 단가 등의 공정 정보를 정리, 등록할 필요가 있다.
각 공정의 납기를 설정하려면, 공정 정보를 정리한 부품구성표에 생산계획의 제품조립일을 지정하여 그 날부터 각 공정의 리드타임을 역산해서 각 공정 납기일을 설정한다.
공정 정보에는 다음과 같은 정보를 추가하면 좋다.

공정, 공급업체, 가공 시간 기준 일정, 사용 설비, 단가, 제조 로트량, 안전 재고량, 운반 하자, 납입 장소, 납품 시간 구분, 품질 검사 기준(자기 검사, 샘플 검사 수준 설정, 전수 검사)등

부품구성표에 공정정보를 추가하고 제품조립일 혹은 부품입고일을 시작으로, ①몇일 전에 착수해야 할지 ②몇일 걸릴지(기준 일정)  ③몇일에 완료해야 할지를 설정한다. 이것을 “제조주문번호”라고 하는데, 이런 차례로 공정별 납기일을 지정한다.
여기서 말하는 납기에는 착수일정과 완료일정을 포함하고 있다. 보통, 이전 공정의 “완료일+1일”이  후공정의 착수일이지만, 해외 조달 등 물류 기간이 많은 경우에는 그 통관 절차를 포함한 기준 일정으로 계획한다.


본 컨텐츠는 동경 JMAC 컨설턴트진이 집필한 서적 『生産管理のべかららず集89』을 전재로,
생산관리 전반의 기본 사항 및 알아두어야 할 상식 등을 정리하여 공개한 내용입니다.


※ 집필진 소개

         茂木龍哉 시니어 컨설턴트
      石田恵洋 치프 컨설턴트
武田啓史 컨설턴트
師田和子 컨설턴트
   沼田千佳子 컨설턴트
山田康介 컨설턴트


문의 : JMAC Korea
VPM사업부 / 사업부장 / 이 형 주
Tel : 02-761-6007 / Fax : 02-725-5997


ABOUT JMAC
회사개요
CEO 인사
JMAC 특징
JMAC 연혁
해외 거점
JMAC 그룹 이념
Consultant 소개
- Korea 컨설턴트 소개
- Japan 컨설턴트 소개
오시는 길
CONSULTING
SCM . 생산
JMAC의 DX
신공장 구축
TPM®
IE
마케팅 · CS · 영업
연구 · 개발
조직 인사 . 인재 육성
경영전략 · 사업전략
TRAINING
JMAC KOREA 교육
JMAC KOREA 해외 연수
INDUSTRY
전기 · 전자 · 통신
자동차 관련
식품
유통 · 소매
물류(운수 · 창고)
소재 · 화학
의약
IT관련
INFORM
Column
트렌드
HOT issue
RECRUIT
상시채용
BROCHURE
CONTACT
Intranet
Back To Top
